Propuesta de emergencia energética incluye a Cozumel
La Comisión Federal de Electricidad (CFE) presentó ante la Secretaría de Medio Ambiente y Recursos Naturales (Semarnat) una propuesta para instalar tres unidades temporales de generación eléctrica en la región: dos se ubicarían en la Central Turbogás Cancún y una en la Central Turbogás Chankanaab, en Cozumel. En conjunto, las tres máquinas aportarían 75 megawatts (MW) y su instalación se plantea como una medida para atender el crecimiento de la demanda y reforzar el suministro durante la temporada de calor y huracanes.
Los expedientes fueron publicados en consulta pública y estarán disponibles para revisión del 3 al 30 de julio de 2026, lapso durante el cual la ciudadanía puede conocer detalles técnicos y presentar observaciones ante la Semarnat. Las obras, según la documentación, aún no cuentan con autorización ni han iniciado.

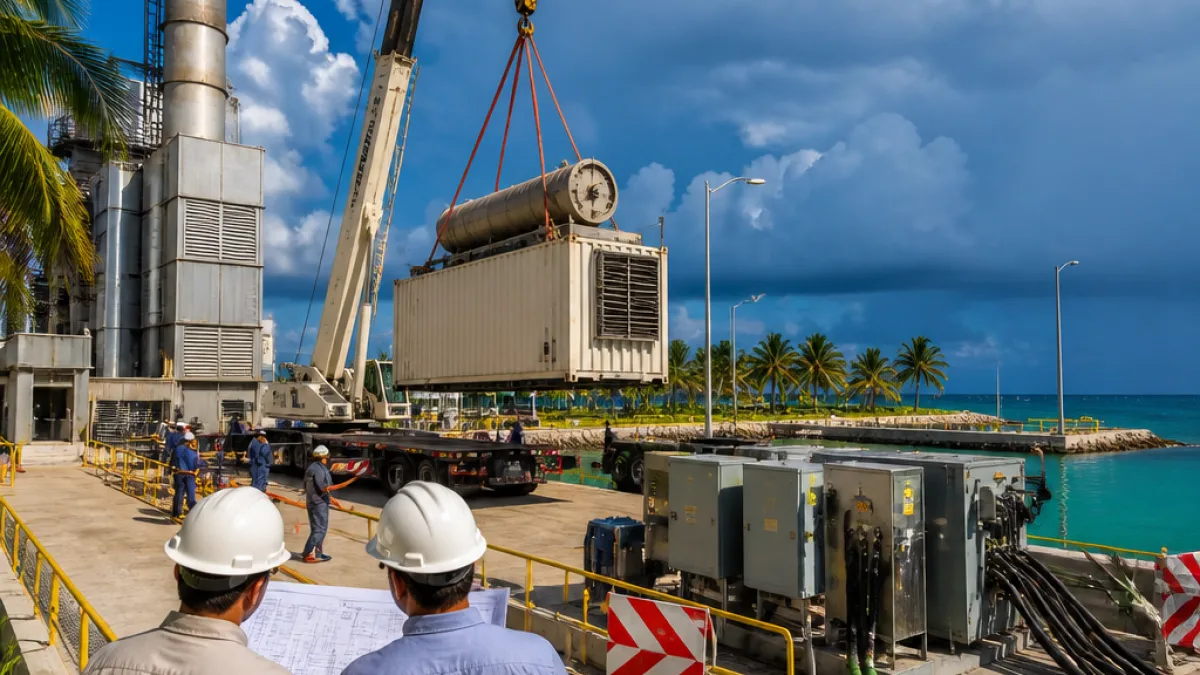

La alternativa técnica para Cozumel consiste en una unidad aeroderivada a instalarse en la Central Turbogás Chankanaab. Estas unidades emplean turbinas derivadas de motores aeronáuticos adaptadas para mover generadores eléctricos y se promueven por su capacidad de entrar en servicio más rápidamente que plantas permanentes, lo que resulta atractivo en periodos de riesgo climático.
“La medida se plantea cuando la temporada de huracanes del Atlántico, que incluye al mar Caribe, ya está en curso.”
En términos financieros, los documentos indican una inversión estimada para la intervención en Cozumel de 450.5 millones de pesos. Para Cancún la inversión propuesta asciende a 254.4 millones de pesos. La CFE plantea que el proyecto tendrá una duración total de 24 meses, que contempla preparación del terreno, instalación, operación temporal, retiro de equipos y rehabilitación de los espacios.
- Ubicaciones: Central Turbogás Cancún y Central Turbogás Chankanaab (Cozumel).
- Capacidad total propuesta: 75 MW (50 MW en Cancún; 25 MW en Cozumel implícitos por resta).
- Periodo de consulta pública: 3–30 de julio de 2026.
La documentación describe además requisitos previos a la instalación, como la limpieza del área, retiro de estructuras fuera de uso y la colocación de un sistema de puesta a tierra para reducir riesgos durante la operación temporal. El proyecto ocuparía áreas ya con infraestructura eléctrica y acceso a sistemas de transformación y transmisión, lo que, según la CFE, facilita el montaje.
| Elemento | Cancún | Cozumel |
|---|---|---|
| Unidades propuestas | 2 aeroderivadas | 1 aeroderivada |
| Capacidad (MW) | 50 | — (parte de 75 MW total) |
| Inversión (pesos) | 254,395,839 | 450,500,000 |
| Plazo total | 24 meses (preparación, instalación, operación temporal y retiro) | |
Para la población de Cozumel, la instalación de una unidad temporal en Chankanaab tiene implicaciones directas: por un lado, podría reforzar la disponibilidad de energía ante picos de consumo y durante fenómenos meteorológicos; por otro, requiere evaluación ambiental y social por parte de la Semarnat y la revisión pública de posibles impactos en la isla, especialmente en un entorno con actividad turística y ecosistemas sensibles.
La consulta pública es el mecanismo para conocer mayores detalles técnicos y plantear observaciones. Las autoridades locales, colectivos o ciudadanos interesados deben revisar los expedientes publicados entre el 3 y el 30 de julio de 2026 y, en su caso, presentar comentarios a la Semarnat antes de que se tome una decisión administrativa sobre la autorización.
